Tav, ultimi espropri tra Brescia e Verona: fine dei lavori nel 2026

Alla tratta gardesana da 2,8 miliardi di euro si iniziò a lavorare nel 2018: tra qualche mese potrebbe iniziare la posa dei binari

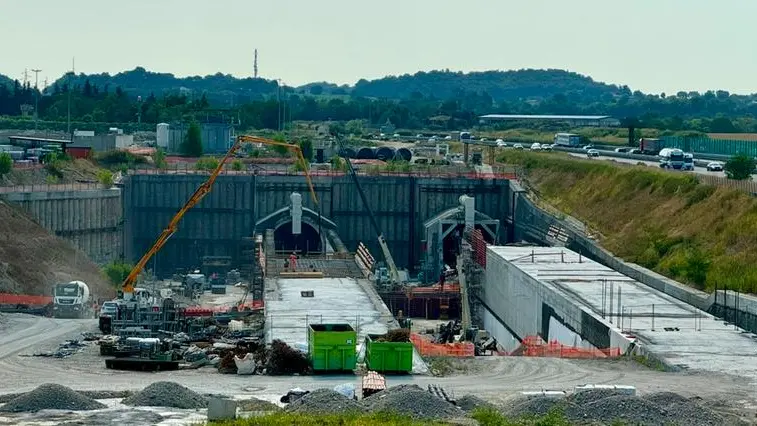

I lavori per la Tav nella campagna di Lonato
I lavori per la Tav nella campagna di Lonato
AA

Rete Ferroviaria Italiana (Rfi) ha avviato un procedimento per la proroga della dichiarazione di pubblica utilità relativa al progetto della tratta Brescia-Verona della linea ad alta velocità.

Lavori al 70%

Il termine delle opere richiede ancora tempo per la definizione di alcune fasi cruciali, tra cui il completamento di una serie di procedure di esproprio.

I lavori per la tratta da 2,8 miliardi di euro, lo ricordiamo, sono cominciati nel 2018 e oggi sono completati per oltre il 70%. Anche se la maggior parte degli accordi con i proprietari dei terreni interessati sono già stati raggiunti, la proroga della dichiarazione di pubblica utilità è necessaria per completare le ultime fasi del processo espropriativo e garantire che l’intervento possa proseguire nei tempi previsti dal Pnrr, ossia entro il 2026.

Le difficoltà

Una serie di fattori ha infatti ritardato il completamento di alcune procedure: la presenza di attività industriali e coltivazioni specializzate ha complicato l’acquisizione dei terreni, mentre le trattative per gli accordi bonari hanno richiesto più tempo del previsto.

Inoltre, la pandemia ha rallentato i sopralluoghi e le operazioni burocratiche, e la crisi internazionale ha reso difficoltoso l’approvvigionamento dei materiali necessari.

Il progetto definitivo del lotto Brescia Est-Verona è ora disponibile per la consultazione pubblica. Cittadini e proprietari degli immobili interessati hanno 60 giorni per fare osservazioni o segnalare problematiche.

L’intervento

E i lavori? Siamo oltre il 70% ed entro qualche mese potrebbe iniziare la posa dei binari.

Tra le principali infrastrutture della tratta in territorio bresciano, la galleria naturale di Lonato è stata completata, così come quella di Calcinato. I lavori per i rilevati ferroviari e le gallerie artificiali sono in corso tra Mazzano, Calcinato e Lonato, tra Desenzano e la zona del Frassino a Peschiera, e tra Peschiera e Sommacampagna, inclusi i viadotti sul fiume Mincio e quello del fiume Chiese.

Menzione speciale per il sistema «Galleria Lonato», il più complesso. Lo scavo è stato completato nel febbraio 2024 e ora si stanno realizzando i bypass di sicurezza e gli impianti tecnologici. Al termine, si procederà con la posa dell’armamento ferroviario.

Proseguono anche i lavori di miglioramento della viabilità stradale, tra cui la costruzione di sottopassi e cavalcavia. Alcuni interventi includono il nuovo sottopasso di via Rovadino e il cavalcavia di via Moncalvo a Calcinato, e vari nuovi cavalcavia a Lonato, Desenzano e Peschiera.
